Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công

Ngọc Giang thực hiện

(NLĐO)- Sau 1 năm từ ngày bấm nút khởi công, dự án thành phần 3 cao tốc Biên Hòa - Vũng Tàu đang gần tới đích hơn, dải phân cách đã dần hiện ra

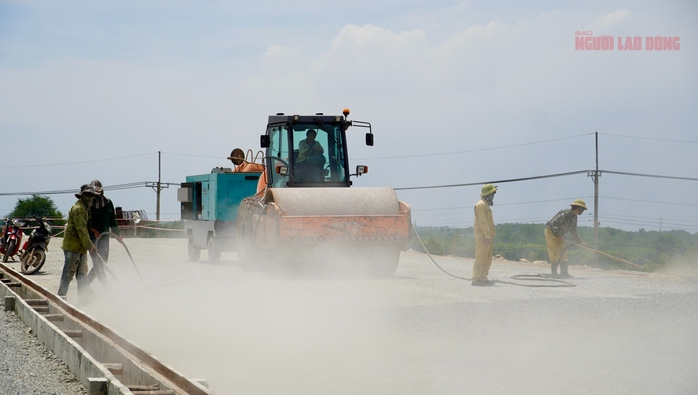

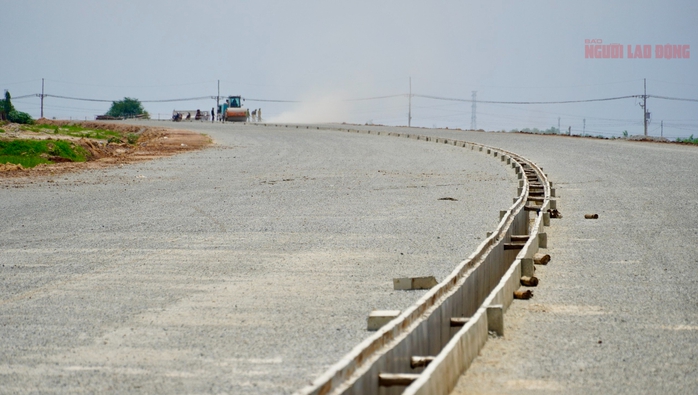

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 1.

Dự án cao tốc Biên Hòa - Vũng Tàu được khởi công vào tháng 6-2023, với chiều dài 53,7 km, tổng vốn đầu tư hơn 19.000 tỉ đồng. Điểm đầu dự án giao với tuyến tránh Quốc lộ 1 qua TP Biên Hòa, điểm cuối giao với Quốc lộ 56 (Bà Rịa - Vũng Tàu).

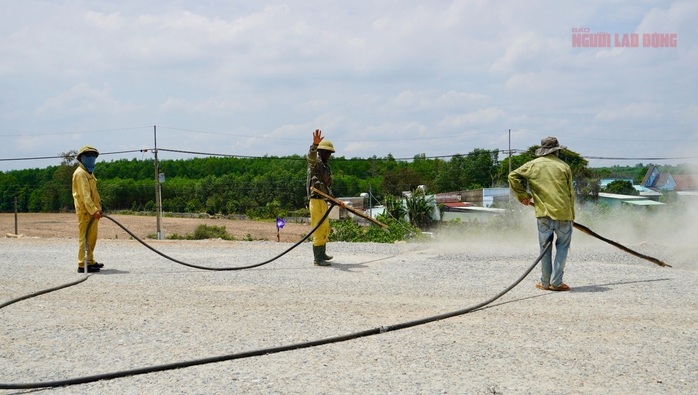

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 2.

Trong đó, dự án thành phần 1 (Km0 - Km16) do UBND tỉnh Đồng Nai là chủ đầu tư với chiều dài khoảng 16 km; dự án thành phần 2 (Km16 - Km 34+200) do Bộ Giao thông Vận tải là cơ quan chủ quản (Ban QLDA 85 đại diện chủ đầu tư) với chiều dài khoảng 18,2 km. Dự án thành phần 3 (Km 34+200 - Km 53+700) do UBND tỉnh Bà Rịa - Vũng Tàu làm chủ đầu tư với chiều dài khoảng 19,5 km. Thời gian dự kiến hoàn thành vào cuối năm 2025 và đưa vào khai thác năm 2026.

CLIP: Toàn cảnh dự án thành phần 3 cao tốc Biên Hòa - Vũng Tàu

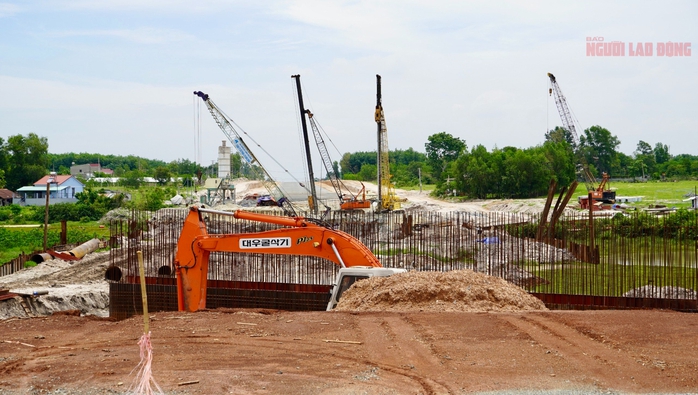

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 3.

Sau đúng 1 năm kể từ ngày khởi công, dự án thành phần 3 đang gần về đích hơn, đến nay toàn bộ 19,5km cao tốc, tỉ lệ giải phóng mặt bằng đã đạt gần 100% (còn 3 hộ đang dọn dẹp mặt bằng).

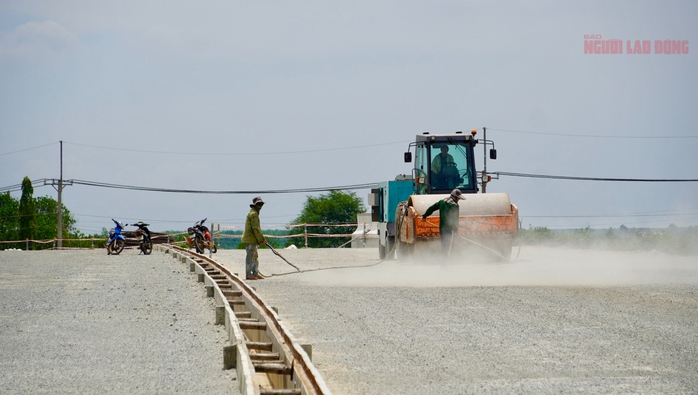

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 4.

Hiện trên toàn tuyến, liên danh 3 nhà thầu đang đồng loạt triển khai hơn 15 mũi thi công, bao gồm khoảng 225 thiết bị và 415 nhân sự.

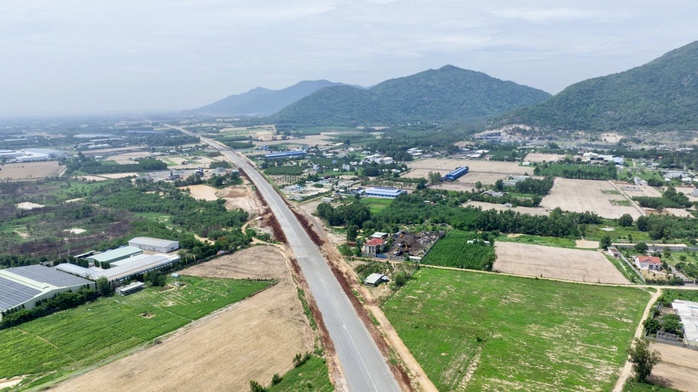

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 5.

Trên tuyến có 11 cầu và 1 hầm chui dân sinh, lũy kế khối lượng hoàn thành đến nay được khoảng 40% công việc, giá trị thi công đến nay khoảng 540 tỉ đồng (đạt 29,23%). Năm 2024 dự án được bố trí 987 tỉ đồng, đến nay đã giải ngân được hơn 370 tỉ đồng, tương ứng với 37,53%.

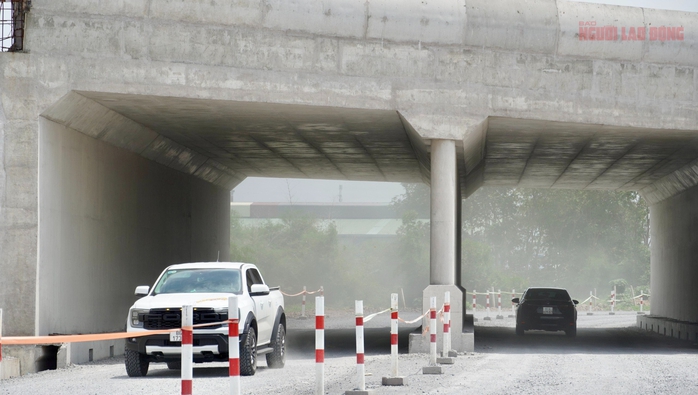

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 6.

Nhìn từ trên cao, cả tuyến cao tốc đã thành hình với tỉ lệ đất đắp đạt gần 100%, đoạn đầu dự án (giáp với tỉnh Đồng Nai), đơn vị thi công đang tiến hành rải nhựa, dải phân cách cũng đã dần hiện ra. Đơn vị thi công cam kết sẽ đạt tiến độ và dự kiến thông xe kỹ thuật vào tháng cuối tháng 4-2025.

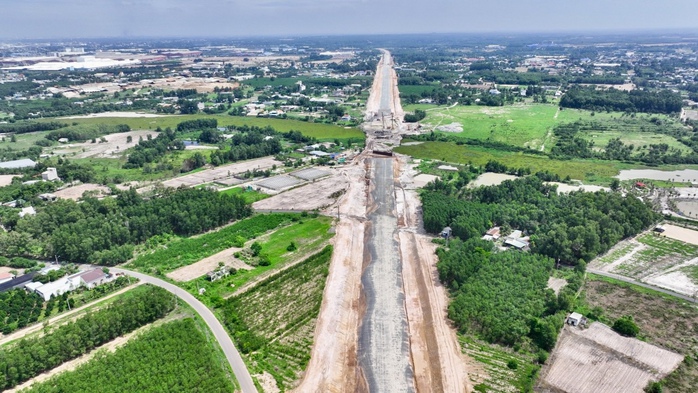

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 7.

Theo Ban quản lý Dự án khu vực Cái Mép – Thị Vải (chủ đầu tư), để đảm bảo đúng tiến độ thông xe kỹ thuật, các đơn vị thi công cần kịp thời có biện pháp tăng cường, bù tiến độ nếu bị chậm. Đến hết tháng 6-2024, nếu liên danh nhà thầu nào chậm tiến độ sẽ ký phục lục hợp đồng điều chuyển khối lượng sang các thành viên khác trong liên danh.

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 8.

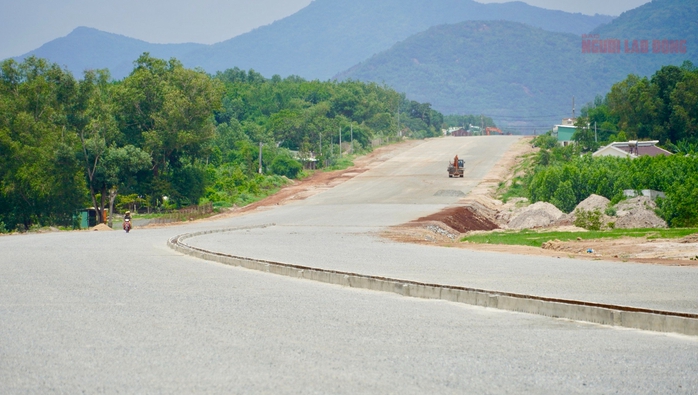

Các nhà thầu thi công đẩy nhanh tiến độ trong thời gian tới (3 ca, 4 kíp) phấn đấu thi công hoàn thiện hạng mục đắp đất nền đường, cống thoát nước của dự án trước mùa mưa 2024. Hình ảnh: Điểm tiếp giáp với tỉnh Đồng Nai

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 9.

Phó Chủ tịch UBND tỉnh Bà Rịa - Vũng Tàu Nguyễn Công Vinh đánh giá rất cao tinh thần chủ động trong thi công dự án của chủ đầu tư, nhờ đó đảm bảo các hạng mục dự án thực hiện đúng tiến độ. Hình ảnh: Hầm chui dân sinh ngay điểm đầu dự án đã hoàn thành

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 10.

Phó Chủ tịch UBND tỉnh Nguyễn Công Vinh yêu cầu chủ đầu tư phối hợp các sở, ngành liên quan đẩy nhanh tiến độ thi công dự án, nhất là việc đẩy nhanh tiến độ thi công gói thầu. Trong đó lưu ý tập trung xử lý, giải quyết xong công tác di dời các công trình điện, nước còn lại tạo điều kiện thuận lợi để các nhà thầu triển khai thi công; bám sát các hướng dẫn của các bộ, ngành trung ương trong thi công thực hiện các hạng mục công trình; nếu trong quá trình thi công có phát sinh vấn đề cần phối hợp các cơ quan chức năng để được xử lý kịp thời….

Cận cảnh cao tốc Biên Hòa - Vũng Tàu sau 1 năm bấm nút khởi công- Ảnh 11.

Các công nhân đang thổi bụi, đá để chuẩn bị rải nhựa đoạn tiếp giáp với tỉnh Đồng Nai
