Thanh tra Chính phủ vừa có thông báo Kết luận thanh tra (KLTT) các dự án Nhà máy điện mặt trời (NMĐMT) sai phạm nghiêm trọng tại tỉnh Bà Rịa – Vũng Tàu (BR-VT).
Đề nghị tỉnh BR-VT thu hồi các dự án sai phạm

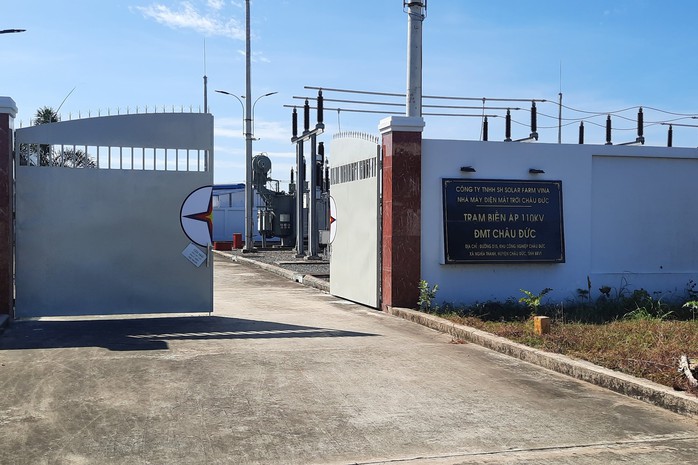

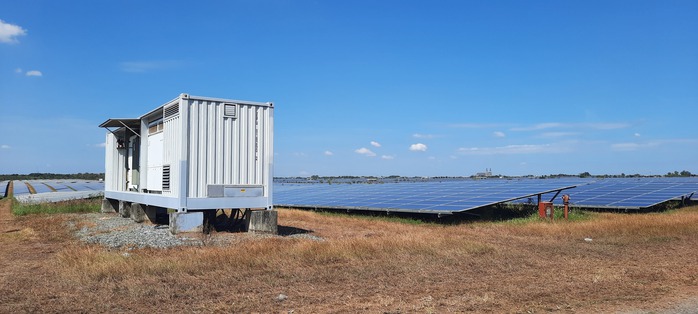

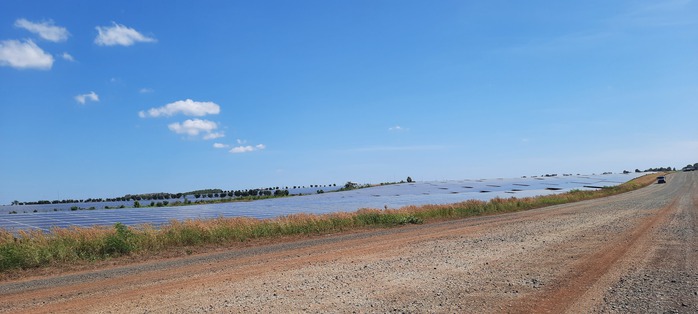

Theo KLTT, Công ty HALL E&C Co,Ltd (Hàn Quốc) được BQL dự án các KCN tỉnh BR-VT cấp giấy chứng nhận đăng ký đầu tư lần đầu vào ngày 4-4-2018 để thực hiện dự án NMĐMT KCN Châu Đức với diện tích sử dụng đất 60 ha. Tuy nhiên, vốn góp của chủ sở hữu dự án chỉ là 15% tổng vốn đầu tư.
Bên cạnh đó, chủ đầu tư dự án NMĐMT KCN Châu Đức khởi công xây dựng dự án ngày 26-10-2018 khi chưa được BQL KCN tỉnh BR-VT cấp giấy phép xây dựng là vi phạm.
Ngoài ra, UBND tỉnh BR-VT chấp thuận chủ trương đầu tư dự án NMĐMT Hồ Gia Hoét 1 và dự án NMĐMT Hồ Tầm Bó khi vị trí khu đất thực hiện dự án chưa phù hợp với quy hoạch, kế hoạch sử dụng đất của huyện Châu Đức và quy hoạch chung xây dựng nông thôn mới xã Quảng Thành, huyện Châu Đức là vi phạm nghiêm trọng.
Công ty TNHH Phát triển Năng lượng CY sử dụng 7,78 ha đất để xây dựng trạm biến áp, nhà điều hành, đường dây truyền tải ra điểm đầu nối của dự án NMĐMT Hồ Tầm Bó, Công ty TNHH Đầu tư năng lượng tự nhiên DTD sử dụng 8,5 ha đất để xây dựng trạm biến áp, nhà điều hành, đường dây truyền tải ra điểm đầu nối của Dư án NMĐMT Hồ Gia Hoét 1 khi chưa được UBND tỉnh BR-VT cho thuê đất.
Công ty CP Đông Á Châu Đức đã được UBND tỉnh BR-VT cho thuê 198,02 ha đất để thực hiện dự án KCN Đá Bạc và được Sở TN-MT tỉnh ký Hợp đồng cho thuê đất. Mặc dù chưa được bàn giao đất trên thực địa nhưng chủ đầu tư KCN Đá Bạc đã cho Công ty TNHH Tài Tiến thuê lại 53 ha để thực hiện dự án NMĐMT Đá Bạc 2, cho Công ty TNHH Green HC thuê lại 46 ha để thực hiện dự án NMĐMT Đá Bạc 3.
Các dự án gồm: Dự án NMĐMT Đá Bạc, Đá Bạc 2, Đá Bạc 3, Đá Bạc 4, khởi công xây dựng 4 dự án điện mặt trời trong KCN Đá Bạc khi chưa được Sở TN-MT tỉnh bàn giao đất trên thực địa. Dự án NMĐMT KCN Châu Đức, NMĐMT Đá Bạc và NMĐMT Đá Bạc 4 đã vận hành thương mại trước khi được cơ quan có thẩm quyền kiểm tra công tác nghiệm thu. Dự án NMĐMT hồ Tầm Bó, NMĐMT hồ Gia Hoét 1 vận hành thương mại khi chưa được UBND tỉnh BR-VT cấp Giấy phép hoạt động trong phạm vi bảo vệ công trình thủy lợi.
Theo Thanh tra Chính phủ, các dự án thuộc trường hợp phải thu hồi chủ trương đầu tư, do đó, UBND tỉnh BR-VT xem xét, thu hồi quyết định phê duyệt chủ trương đầu tư dự án theo quy định.
Tổng Thanh tra Chính phủ đã kiến nghị Thủ tướng Chính phủ và yêu cầu UBND tỉnh BR-VT chỉ đạo kiểm điểm, xử lý trách nhiệm đối với tổ chức, cá nhân liên quan; khắc phục vi phạm trong việc sử dụng đất đai đầu tư các dự án điện…
Dự án Lộc Ninh 3 và Lộc Ninh 4 sai phạm nghiêm trọng
Trong KLTT, tỉnh Bình Phước cũng bị điểm tên liên quan đến các dự án xây dựng công trình điện sai phạm.
Cụ thể, Nhà máy điện mặt trời Lộc Ninh 3, đến thời điểm thanh tra, Thủ tướng Chính phủ chưa có ý kiến đối với việc chuyển đổi mục đích sử dụng 149,59 ha đất rừng sản xuất do Công ty TNHH MTV Cao su Lộc Ninh quản lý, sử dụng sang đất công trình năng lượng theo đề nghị của UBND tỉnh Bình Phước. Diện tích đất rừng sản xuất nêu trên chưa được UBND tỉnh Bình Phước chuyển mục đích sử dụng sang đất xây dựng công trình năng lượng, chưa cho Công ty cổ phần Năng lượng Lộc Ninh 3 thuê đất.
Tuy nhiên, trong thời gian UBND tỉnh Bình Phước làm thủ tục điều chỉnh diện tích, vị trí xây dựng nhà máy,... Công ty cổ phần Năng lượng Lộc Ninh 3 đã xây dựng Nhà máy điện mặt trời trên diện tích nêu trên.
Cơ quan thanh tra cũng kết luận Công ty TNHH MTV Cao su Lộc Ninh đã để Công ty cổ phần Năng lượng Lộc Ninh 3 sử dụng đất rừng sản xuất để xây dựng Nhà máy điện mặt trời Lộc Ninh 3, vi phạm quy định về nghĩa vụ của người sử dụng đất.
KLTT cũng nêu rõ UBND tỉnh Bình Phước đã ra văn bản ngày 3-10-2019 Thông báo kết luận của Chủ tịch UBND tỉnh thống nhất chủ trương cho các chủ đầu tư dự án Nhà máy điện mặt trời được triển khai thi công một số hạng mục của dự án khi chưa được bàn giao mặt bằng xây dựng.
Các chủ đầu tư dự án Nhà máy điện mặt trời Lộc Ninh 3, Nhà máy điện mặt trời Lộc Ninh 4, Nhà máy điện mặt trời Lộc Ninh 5 đã khởi công xây dựng công trình khi chưa được bàn giao mặt bằng thi công, chưa được cấp giấy phép xây dựng.
Bình luận (0)
