xem thêm
An Giang
Bình Dương
Bình Phước
Bình Thuận
Bình Định
Bạc Liêu
icon 24h qua
Đăng nhập
icon Đăng ký gói bạn đọc VIP

Đường sắt Nhổn-ga Hà Nội: Thanh tra phát hiện nhiều tồn tại, truy trách nhiệm cá nhân, tổ chức

B.H.Thanh

(NLĐO) - Thanh tra TP Hà Nội nêu nhiều tồn tại, hạn chế tại dự án đường sắt đoạn Nhổn-ga Hà Nội, kiến nghị xem xét trách nhiệm của các tổ chức và cá nhân để xảy ra các tồn tại

Thanh tra TP Hà Nội vừa công khai kết luận thanh tra một số nội dung tại Dự án đầu tư xây dựng Tuyến đường sắt đô thị thí điểm TP Hà Nội đoạn Nhổn-ga Hà Nội (Metro Nhổn-ga Hà Nội).

Đường sắt Nhổn-ga Hà Nội: Thanh tra phát hiện nhiều tồn tại, truy trách nhiệm cá nhân, tổ chức- Ảnh 1.

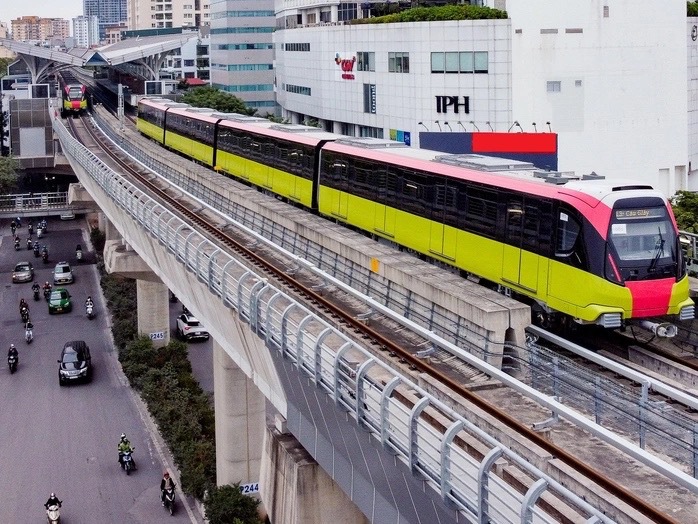

Tàu đường sắt Nhổn-ga Hà Nội. Ảnh: MRB

Theo đó, thực hiện Văn bản số 5774/VP-KTTH ngày 17-6-2022 của UBND TP về việc thành lập đoàn thanh tra liên ngành tại dự án đầu tư xây dựng Metro Nhổn-ga Hà Nội (theo kết quả kiểm toán tại Thông báo số 485/TB-KTNN ngày 29-12-2020 của Kiểm toán Nhà nước). Trong đó: Thanh tra việc sử dụng tiêu chí đánh giá chi tiết hơn so với tiêu chí đánh giá hồ sơ dự thầu đã được phê duyệt trong hồ sơ mời thầu (gói thầu do nhà thầu Posco trúng thầu); việc ký hợp đồng với nhà thầu khi chưa GPMB theo đúng tiến độ, chưa xác định được kế hoạch bàn giao mặt bằng, di chuyển chướng ngại vật nhưng không thương thảo để điều chỉnh kế hoạch bàn giao mặt bằng (gói thầu CP-01, CP-02, CP-03); việc giám sát, sử dụng các nhà thầu phụ tham gia thực hiện tại Dự án đầu tư xây dựng tuyến Metro Nhổn-ga Hà Nội (gói thầu CP-01, CP-02).

Tại Kết luận thanh tra, Thanh tra TP Hà Nội đã chỉ ra một số tồn tại, hạn chế. Việc giám sát, sử dụng các nhà thầu phụ tham gia thực hiện tại Dự án đầu tư xây dựng Metro Nhổn-ga Hà Nội (gói thầu CP-01, CP-02). Tại thời điểm điều chỉnh giá gói thầu CP01 và gói thầu PC02, chủ đầu tư chưa thực hiện việc lập dự toán điều chỉnh theo phương pháp bù trừ trực tiếp, hệ số điều chỉnh hoặc phương pháp điều chỉnh bằng chỉ số giá xây dựng theo quy định dẫn tới việc thanh toán, quyết toán gói thầu CP01, CP02 chưa chính xác.

Việc ký hợp đồng với nhà thầu khi chưa GPMB theo đúng tiến độ, chưa xác định được kế hoạch bàn giao mặt bằng, di chuyển chướng ngại vật nhưng không thương thảo để điều chỉnh kế hoạch bàn giao mặt bằng (Gói thầu CP-01, CP-02, CP-03).

Dự án Đường sắt Nhổn-ga Hà Nội chậm tiến độ, đội vốn

Về tiến độ thời gian GPMB còn chậm. UBND quận Đống Đa ban hành thông báo thu hồi đất năm 2012 và bàn giao mặt bằng (Ga S10, 11) từ năm 2016-2022 mới xong (việc chậm chủ yếu ở giai đoạn 2016 - 2020); UBND quận Hoàn Kiếm ban hành thông báo thu hồi đất năm 2013 và bàn giao mặt bằng (Ga S12) từ năm 2017-2019 mới xong; UBND quận Ba Đình ban hành thông báo thu hồi đất năm 2013 và bàn giao mặt bằng (Ga S9) từ năm 2016-2022 mới xong là chưa thực hiện đúng về thời gian theo quy định tại Điều 67, Điều 68, Điều 69 , Điều 70, Điều 93 Luật Đất Đai năm 2013; Khoản 2, Điều 108 Luật Xây Dựng số 50/2014/QH132: "Thời hạn GPMB xây dựng phải đáp ứng yêu cầu tiến độ thực hiện dự án đã được phê duyệt hoặc quyết định của người có thẩm quyền"; chưa thực hiện đúng tiến độ GPMB theo chỉ đạo của UBND TP Hà Nội.

Công tác di chuyển công trình hạ tầng kỹ thuật của dự án vẫn chưa thực hiện xong dẫn đến dự án Metro Nhổn-ga Hà Nội bị kéo dài...

Thanh tra TP kiến nghị UBND TP Hà Nội giao Sở Nội vụ xem xét trách nhiệm của các tổ chức và cá nhân để xảy ra các tồn tại nêu tại phần kết luận tham mưu UBND TP xử lý theo quy định.

Kiến nghị UBND TP Hà Nội chỉ đạo Ban quản lý đường sắt đô thị Hà Nội tổ chức kiểm tra rà soát lại các đơn giá áp dụng trong việc lập, thẩm định phê duyệt dự toán ban đầu đối với gói thầu số CP01, CP02 làm căn cứ để thực hiện việc điều chỉnh giá theo quy định đối với nhà thầu thực hiện gói thầu CP01 và gói thầu CP02, trên cơ sở kiểm tra, rà soát làm căn cứ để thanh toán, quyết toán với đơn vị thực hiện gói thầu CP01 và gói thầu CP02 được nêu tại phần 2 kết luận; khẩn trương thực hiện di chuyển các công trình hạ tầng kỹ thuật để bàn giao mặt bằng cho nhà thầu thực hiện dự án.

Lên đầu Top

Bạn cần đăng nhập để thực hiện chức năng này!

Bạn không thể gửi bình luận liên tục. Xin hãy đợi
60 giây nữa.

Thanh toán mua bài thành công

Chọn 1 trong 2 hình thức sau để tặng bạn bè của bạn

  • Tặng bằng link
  • Tặng bạn đọc thành viên
Gia hạn tài khoản bạn đọc VIP

Chọn phương thức thanh toán

Tài khoản bạn đọc VIP sẽ được gia hạn từ  tới

    Chọn phương thức thanh toán

    Chọn một trong số các hình thức sau

    Tôi đồng ý với điều khoản sử dụng và chính sách thanh toán của nld.com.vn

    Thông báo
