xem thêm
An Giang
Bình Dương
Bình Phước
Bình Thuận
Bình Định
Bạc Liêu
icon 24h qua
Đăng nhập
icon Đăng ký gói bạn đọc VIP

Gỡ vướng dự án nhà máy điện Nhơn Trạch 3 và 4

Bài và ảnh: Nguyễn Tuấn

Theo Ban Quản lý dự án các công trình điện miền Nam, đơn vị đang triển khai 3 công trình điện giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và 4.

Cụ thể, đường dây 500 kV nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè; đường dây 220 kV nhà máy điện Nhơn Trạch 3 - trạm biến áp 550 kV Long Thành; trạm biến áp 220 kV Khu Công nghiệp Nhơn Trạch và đấu nối.

Ban Quản lý dự án các công trình điện miền Nam đánh giá vướng mắc chung của các dự án trên địa bàn huyện Nhơn Trạch là dự án chưa được cập nhật điều chỉnh quy mô vị trí để phù hợp với quy hoạch sử dụng đất đến năm 2030; chưa có đơn giá đất cụ thể để thực hiện bồi thường, hỗ trợ cho những cá nhân, tổ chức; chưa công khai công tác bồi thường giải phóng mặt bằng các vị trí chưa phù hợp quy hoạch.

Riêng tại huyện Long Thành, dự án chưa cập nhật hướng tuyến và vị trí trong hồ sơ quy hoạch sử dụng đất đến năm 2030 của huyện, chưa có trong kế hoạch sử dụng đất năm 2024.

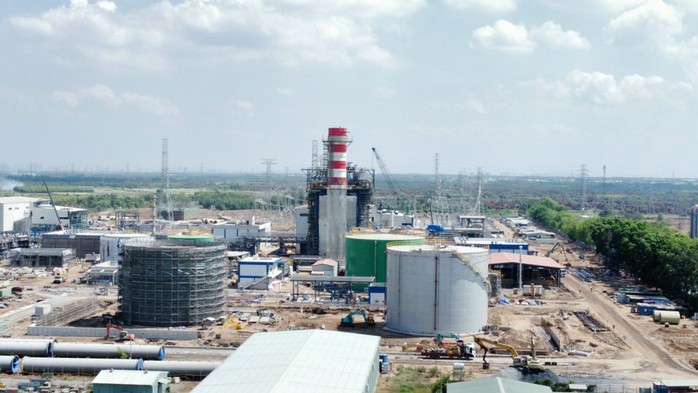

Một góc nhà máy điện Nhơn Trạch 3 và 4

Một góc nhà máy điện Nhơn Trạch 3 và 4

Trước những khó khăn vướng mắc trên, Ban Quản lý dự án các công trình điện miền Nam kiến nghị UBND tỉnh Đồng Nai và Sở Tài nguyên và Môi trường hoàn thiện báo cáo trình HĐND tỉnh chấp thuận cho điều chỉnh và cập nhật quy mô, vị trí các công trình trong hồ sơ, bản đồ quy hoạch sử dụng đất năm 2030 trên địa bàn huyện Nhơn Trạch.

UBND huyện Long Thành cập nhật vị trí đường dây 220 kV nhà máy điện Nhơn Trạch 3 - trạm biến áp 500 kV Long Thành trong hồ sơ, bản đồ quy hoạch sử dụng đất năm 2030 và thông qua kế hoạch sử dụng đất năm 2024. Tỉnh kiến nghị HĐND thông qua danh mục dự án chuyển mục đích sử dụng đất lúa để thực hiện công tác bồi thường giải phóng mặt bằng.

Liên quan dự án truyền tải điện nhà máy điện Nhơn Trạch 3 và 4, Phó Chủ tịch UBND tỉnh Đồng Nai Võ Văn Phi đánh giá các dự án này đã phù hợp với quyết định phê duyệt điều chỉnh cục bộ chung đô thị mới Nhơn Trạch đến năm 2035, tầm nhìn đến năm 2050 của Thủ tướng Chính phủ; đã có chỉ tiêu sử dụng đất cho năng lượng, chủ trương đầu tư của tỉnh.

Vì vậy, ông Võ Văn Phi yêu cầu Sở Tài nguyên và Môi trường tham mưu cho UBND tỉnh văn bản giải trình và xin chủ trương của Tỉnh ủy, HĐND tỉnh cơ chế để tháo gỡ các vướng mắc, bổ sung danh mục dự án chuyển mục đích sử dụng đất, thông qua danh mục sử dụng đất năm 2024 để có cơ sở triển khai những thủ tục tiếp theo nhằm bảo đảm tiến độ các dự án giải tỏa công suất cho dự án nhà máy nhiệt điện.

Lên đầu Top

Bạn cần đăng nhập để thực hiện chức năng này!

Bạn không thể gửi bình luận liên tục. Xin hãy đợi
60 giây nữa.

Thanh toán mua bài thành công

Chọn 1 trong 2 hình thức sau để tặng bạn bè của bạn

  • Tặng bằng link
  • Tặng bạn đọc thành viên
Gia hạn tài khoản bạn đọc VIP

Chọn phương thức thanh toán

Tài khoản bạn đọc VIP sẽ được gia hạn từ  tới

    Chọn phương thức thanh toán

    Chọn một trong số các hình thức sau

    Tôi đồng ý với điều khoản sử dụng và chính sách thanh toán của nld.com.vn

    Thông báo
