xem thêm
An Giang
Bình Dương
Bình Phước
Bình Thuận
Bình Định
Bạc Liêu
icon 24h qua
Đăng nhập
icon Đăng ký gói bạn đọc VIP

Gỡ vướng dự án Nhiệt điện Nhơn Trạch 3 và 4

Bài và ảnh: NGUYỄN TUẤN

Nhà máy Nhiệt điện Nhơn Trạch 3 và 4 tại Đồng Nai là dự án năng lượng trọng điểm quốc gia đầu tiên ở Việt Nam sử dụng nhiên liệu khí LNG, theo kế hoạch phát điện thương mại vào quý IV/2024 và quý II/2025 nhưng đang chậm tiến độ

Mới đây, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã làm việc với tỉnh Đồng Nai liên quan đến những vướng mắc của dự án Nhà máy Nhiệt điện (NMNĐ) Nhơn Trạch 3 và 4 trên địa bàn tỉnh.

Nhiều vướng mắc

Ông Lê Như Linh, Tổng Giám đốc Tổng Công ty Điện lực Dầu khí Việt Nam (PV Power), cho biết đến nay dự án đã thi công đạt khoảng 85%; các thiết bị chính phục vụ công tác vận hành đã được đưa về công trường; theo kế hoạch chỉ còn ít ngày nữa NMNĐ Nhơn Trạch 3 đấu nối nhận điện ngược và giữa tháng 11-2024 sẽ phát điện thương mại.

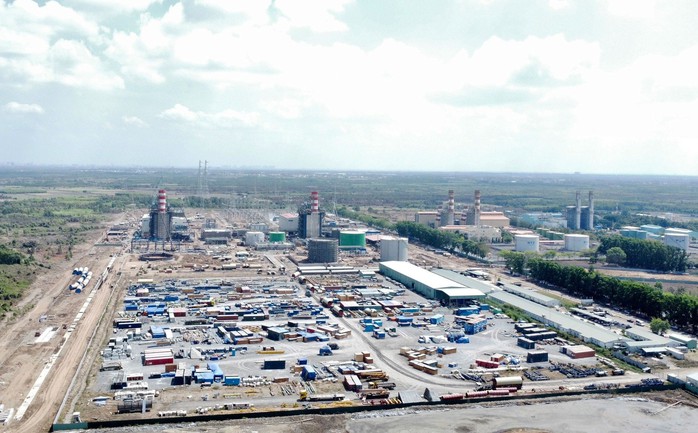

Một góc dự án Nhà máy Nhiệt điện Nhơn Trạch 3 và 4

Một góc dự án Nhà máy Nhiệt điện Nhơn Trạch 3 và 4

Tuy nhiên, dự án đang gặp 2 vướng mắc lớn. Thứ nhất, còn khoảng 30 ha đất chưa được ký hợp đồng thuê, dẫn tới nguy cơ ngân hàng và các tổ chức tín dụng nước ngoài dừng giải ngân vốn cho dự án. Thứ hai, Công ty CP Tổng Công ty Tín Nghĩa (Tổng Công ty Tín Nghĩa) chưa đồng ý cho PV Power cắt đường số 4 nằm trong Khu Công nghiệp Ông Kèo để thi công tuyến kênh xả nước làm mát và hai bên chưa thống nhất được phí sử dụng hạ tầng khu công nghiệp.

Từ đó, PV Power kiến nghị UBND tỉnh Đồng Nai chỉ đạo các bên liên quan hoàn thành thủ tục cho thuê đất trong thời gian sớm nhất; Tổng Công ty Tín Nghĩa chấp thuận cho cắt đường số 4 để thi công kênh xả nước làm mát; một số nội dung liên quan đến khung giá điện, đồng bộ các tuyến đường dây đấu nối nhằm giải tỏa công suất nhà máy.

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng - cho rằng dự án NMNĐ Nhơn Trạch 3 và 4 chậm tiến độ sẽ ảnh hưởng đến việc cung ứng điện thời gian tới. Mặt khác, theo tính toán, mỗi ngày NMNĐ Nhơn Trạch 3 và 4 chậm đi vào vận hành sẽ thiệt hại khoảng 13 tỉ đồng cho các bên liên quan, trong đó có tỉnh Đồng Nai. Đó là chưa kể đến việc ảnh hưởng cung ứng điện, an ninh năng lượng quốc gia trong thời gian tới.

Vì vậy, Bộ trưởng Nguyễn Hồng Diên đề nghị UBND tỉnh Đồng Nai giải quyết theo thẩm quyền những vấn đề liên quan đến hợp đồng cho thuê đất và cấp giấy chứng nhận quyền sử đất cho PV Power trước ngày 31-5 để tránh bị cắt hợp đồng vốn vay nước ngoài; chỉ đạo các bên liên quan hỗ trợ, tạo điều kiện, bảo đảm cho PV Power tiếp tục triển khai những hạng mục còn lại. Đồng thời giải quyết những vướng mắc liên quan đến đất đai, quy hoạch để đồng bộ các dự án giải tỏa công suất điện.

Giải quyết ngay

Ông Nguyễn Hồng Lĩnh, Bí thư Tỉnh ủy Đồng Nai, đề nghị Ban Cán sự Đảng UBND tỉnh Đồng Nai và Tổng Công ty Tín Nghĩa phải hỗ trợ PV Power thi công cắt đường để triển khai xây dựng tuyến kênh xả nước làm mát.

"Việc này phải làm ngay, không chậm trễ vì liên quan đến tiến độ dự án, nguồn phát có rồi mà không có đường dây, không có máy, không có nước mát thì sao mà hoạt động, vận hành? Việc rất nhỏ nhưng lại ảnh hưởng đến dự án lớn nên tôi đề nghị UBND tỉnh phải giải quyết ngay việc này" - ông Nguyễn Hồng Lĩnh nhấn mạnh.

Về việc thuê đất đối với diện tích khoảng 30 ha giữa PV Power và Tổng Công ty Tín Nghĩa (phần đất này nằm trong diện tích mà tỉnh Đồng Nai đã giao cho Tổng Công ty Tín Nghĩa làm khu công nghiệp), Bí thư Tỉnh ủy Đồng Nai yêu cầu Tổng Công ty Tín Nghĩa nhanh chóng báo cáo Tỉnh ủy về 2 phương án và tính khả thi trong thực hiện để kịp cấp giấy chứng nhận quyền sử dụng đất cho PV Power trong tháng 5-2024. Cụ thể, phương án 1, nhà nước giao đất trực tiếp cho PV Power và phương án 2 là PV Power phải thuê đất của Tổng Công ty Tín Nghĩa.

"Phải làm nhanh và đưa ra phương án cấp giấy chứng nhận trong tháng 5 để PV Power còn triển khai các bước tiếp theo. Tuần sau, Tín Nghĩa báo cáo để Tỉnh ủy quyết định tiếp tục làm theo phương án 1 hay phương án 2" - Bí thư Nguyễn Hồng Lĩnh nói.

Riêng vấn đề thu phí sử dụng hạ tầng tại khu công nghiệp giữa Tổng Công ty Tín Nghĩa và PV Power, ông Nguyễn Hồng Lĩnh cho rằng đây là vướng mắc chính trong 3 vướng mắc. Tuy nhiên, nội dung này là mối quan hệ giữa 2 doanh nghiệp nên doanh nghiệp tự đàm phán, Nhà nước không can thiệp sâu.

Phối hợp để tháo gỡ khó khăn

Liên quan đến vướng mắc trong giải phóng mặt bằng dự án trọng điểm quốc gia, Tổng Công ty Tín Nghĩa vừa có văn bản gửi PV Power đề nghị phối hợp để tháo gỡ khó khăn, bảo đảm thi công an toàn.

Tổng Công ty Tín Nghĩa đề nghị PV Power, Ban Quản lý dự án điện, trong quá trình triển khai thi công phân đoạn kênh xả nước làm mát, đoạn giao cắt qua đường số 4, Khu Công nghiệp Ông Kèo cần có sự phối hợp để bảo đảm thực hiện các biện pháp thi công an toàn và hoàn trả nguyên trạng mặt bằng sau khi hoàn thành thi công theo đúng thiết kế. PV Power sớm cùng Tổng Công ty Tín Nghĩa thống nhất về phí sử dụng hạ tầng để ký kết hợp đồng theo tinh thần mà lãnh đạo hai bên đã trao đổi tại cuộc họp ngày 23-4.


Lên đầu Top

Bạn cần đăng nhập để thực hiện chức năng này!

Bạn không thể gửi bình luận liên tục. Xin hãy đợi
60 giây nữa.

Thanh toán mua bài thành công

Chọn 1 trong 2 hình thức sau để tặng bạn bè của bạn

  • Tặng bằng link
  • Tặng bạn đọc thành viên
Gia hạn tài khoản bạn đọc VIP

Chọn phương thức thanh toán

Tài khoản bạn đọc VIP sẽ được gia hạn từ  tới

    Chọn phương thức thanh toán

    Chọn một trong số các hình thức sau

    Tôi đồng ý với điều khoản sử dụng và chính sách thanh toán của nld.com.vn

    Thông báo
