xem thêm
An Giang
Bình Dương
Bình Phước
Bình Thuận
Bình Định
Bạc Liêu
icon 24h qua
Đăng nhập
icon Đăng ký gói bạn đọc VIP

Tự ý "vẽ" thêm đường dọc hồ Búng Xáng ở Cần Thơ

Tin-ảnh: Ca Linh

(NLĐO) - Thanh tra TP Cần Thơ kết luận, Ban ODA TP tự ý bổ sung đường đi dạo dọc hồ Búng Xáng vào hồ sơ thiết kế bản vẽ thi công và phê duyệt là không đúng quy định.

Ngày 28-2, một lãnh đạo Ban Quản lý Dự án đầu tư xây dựng sử dụng nguồn vốn hỗ trợ phát triển chính thức (Ban ODA) TP Cần Thơ, cho biết ban sẽ nghiêm túc thực hiện theo kết luận của Thanh tra TP về "Dự án nâng cấp đô thị vùng ĐBSCL – Tiểu dự án TP Cần Thơ (Dự án 2)".

Tự ý

Tự ý

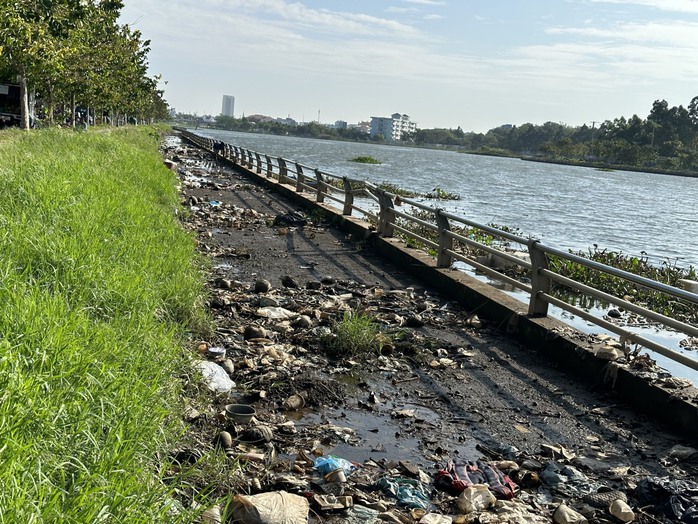

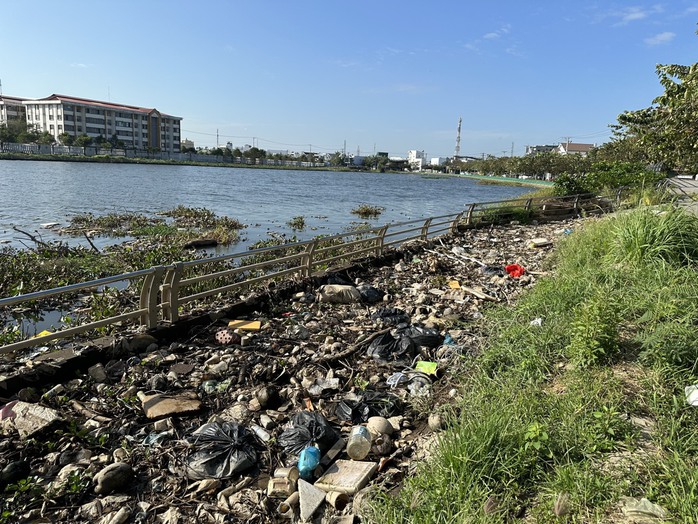

Rác đọng lại ở con đường đi dạo dọc hồ Búng Xáng

Theo kết luận của Thanh tra TP Cần Thơ, khi thực hiện dự án trên, ngoài các ưu điểm như: Ban ODA đã nỗ lực quản lý, điều hành thực hiện dự án, nhiều hạng mục công trình đúng tiến độ… thì vẫn còn nhiều thiếu sót.

Trong đó, có việc thu hồi đất, bồi thường, hỗ trợ cho các hộ dân, quá trình triển khai thực hiện dự án, các phòng, ban của quận Ninh Kiều không tham mưu cho UBND quận này để công bố quy hoạch đất và ban hành kế hoạch thu hồi đất.

Đối với thực hiện pháp luật về đấu thầu, nội dung quyết định phê duyệt hồ sơ mời thầu chưa thể hiện giá gói thầu, nguồn vốn thực hiện, phương pháp đấu thầu, hình thức hợp đồng, thời gian hợp đồng. Đơn giá một số công việc thực hiện không đúng quy định. Giá hợp đồng (dự toán) của một gói thầu phát sinh tăng thêm…

Về công tác thẩm định và phê duyệt hồ sơ thiết kế bản vẽ thi công và dự toán gói thầu CT-PW-2.4 - thi công xây dựng hồ Búng Xáng (tại phường Xuân Khánh, quận Ninh Kiều), Thanh tra TP kết luận không có các văn bản chấp thuận chủ trương của UBND TP về việc điều chỉnh, bổ sung, giảm quy mô đầu tư cụ thể cho từng hạng mục thuộc gói thầu.

Tự ý
Tự ý
Tự ý

Đường đi dạo quanh hồ thường xuyên bị ngập nước

Quá trình triển khai thực hiện dự án có phát sinh một số hạng mục công trình ngoài thiết kế cơ sở được duyệt để sử dụng nguồn vốn kết dư của dự án nhưng Ban ODA không cập nhật hồ sơ thiết kế cơ sở và hoàn thành hồ sơ điều chỉnh dự án theo chỉ đạo của UBND TP.

Ngoài ra, hồ sơ thiết kế cơ sở dự án được phê duyệt không có đường đi dạo dọc hồ, chỉ được bổ sung vào giai đoạn thiết kế bản vẽ thi công nhưng không có văn bản chấp thuận của người quyết định đầu tư.

"Việc Ban ODA bổ sung đường đi dạo dọc hồ vào hồ sơ thiết kế bản vẽ thi công và phê duyệt là không đúng quy định, không phù hợp với hồ sơ dự án/thiết kế cơ sở" - Thanh tra TP Cần Thơ nêu.

Thanh tra TP kiến nghị Chủ tịch UBND TP chỉ đạo Giám đốc Ban ODA, Chủ tịch UBND quận Ninh Kiều nghiêm túc tổ chức thực hiện kết luận thanh tra, khắc phục những hạn chế, thiếu sót, sai phạm; đồng thời, tổ chức kiểm điểm trách nhiệm của tập thể, cá nhân để xảy ra sai phạm.

Giao Giám đốc Sở Nội vụ tham mưu Chủ tịch UBND TP tổ chức kiểm điểm trách nhiệm đối với Giám đốc Ban ODA qua các thời kỳ do thiếu tinh thần trách nhiệm trong việc tiếp nhận, bàn giao nhiệm vụ; không tổ chức thực hiện nghiêm kết luận của Thanh tra Bộ Xây dựng và để xảy ra những hạn chế, thiếu sót, sai phạm.


Lên đầu Top

Bạn cần đăng nhập để thực hiện chức năng này!

Bạn không thể gửi bình luận liên tục. Xin hãy đợi
60 giây nữa.

Thanh toán mua bài thành công

Chọn 1 trong 2 hình thức sau để tặng bạn bè của bạn

  • Tặng bằng link
  • Tặng bạn đọc thành viên
Gia hạn tài khoản bạn đọc VIP

Chọn phương thức thanh toán

Tài khoản bạn đọc VIP sẽ được gia hạn từ  tới

    Chọn phương thức thanh toán

    Chọn một trong số các hình thức sau

    Tôi đồng ý với điều khoản sử dụng và chính sách thanh toán của nld.com.vn

    Thông báo
